천걸음 이화정 마을 도시재생뉴딜사업
필요성
- 농소2동 이화마을과 화정마을 일원을 대상으로 기반시설 확충, 기초생활 인프라 구축, 주거환경 개선, 주민역량강화를 통해 노후된 주거지역의 활력 회복
사업개요

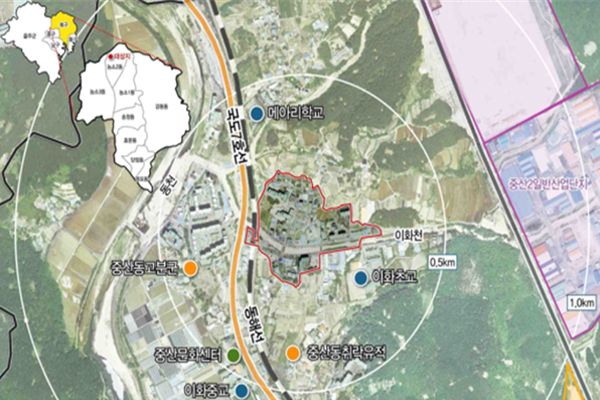

- 위 치 : 중산동 1166-1번지 일원(주거지지원형)
- 사업규모 : A=86,190㎡
- 사업기간 : 2020. ~ 2023.(4년)

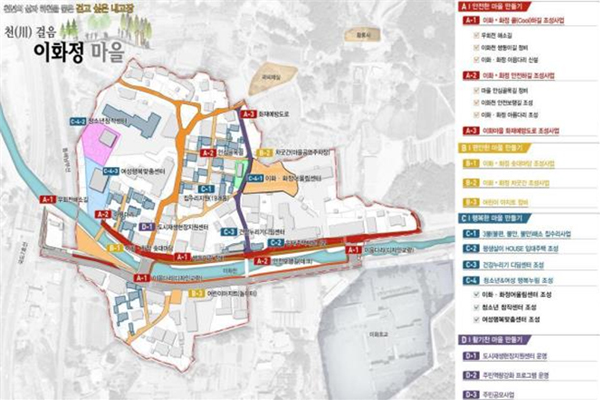

- 사업내용 : 기반시설 확충, 기초생활 인프라 구축, 주거환경 개선, 주민역량강화등
- 사 업 비 : 23,956백만원(국 11,029 시 7,720 구 4,057 채 1,150)
※민간(자부담) 15 별도
추진상황/계획
- 2019.10월 : 도시재생 뉴딜사업 선정(국토부, 도시재생특별위원회)
- 2020. 2월 : 울산광역시 도시재생위원회 심의, 활성화계획 고시
- 2022. 3월 : 도시재생 뉴딜대학 및 주민역량강화 교육 개강
- 2022. 3월 : 이화·화정 이음다리 조성공사 착공
- 2022. 6월 : 이화정마을 도시재생 주민공고사업 추진
- 2022. 7월 : 이화·화정 차굿간(공영주차장) 조성사업 착공
- 2022. 12월 : 청소년 창작센터 및 여성행복맞춤센터 건립공사 착공
소요재원 (단위 : 백만원)
천걸음 이화정 마을 도시재생뉴딜사업 소요재원 표 - 재원, 총사업비, 기투자, 2022년(1회 추경까지), 2023년 이후, 비고로 구성
재 원 |
총사업비 |
기투자 |
2022년 (1회 추경까지) |
2023년 이후 |
비 고 |
계 |
23,956 |
10,232 |
6,344 (6,344) |
7,380 |
전액 확보 |
국비 |
11,029 |
5,116 |
2,597 (2,597) |
3,316 |
|
시비 |
7,720.3 |
3,581.2 |
1,817.9 (1,817.9) |
2,321.2 |
시 1,817백만원 중 812백만원 확보 |
구비 |
5,206.7 |
1,534.8 |
1,929.1 (1,929.1) |
1,742.8 |
지방채 1,150 포함 |
※ `22. 1회 추경 지방채 상환(1,150백만원)
