어물동 복골마을 진입도로 확장
필요성
- 현재 마을 진입로의 폭이 3~4m에 불과해 차량 및 농기계 등의 교행이 어려워 생활불편을 호소하는 민원이 증가하고 있는 실정
- 도로 확장공사 시행으로 원활한 교통소통 및 주민불편 해소
사업개요

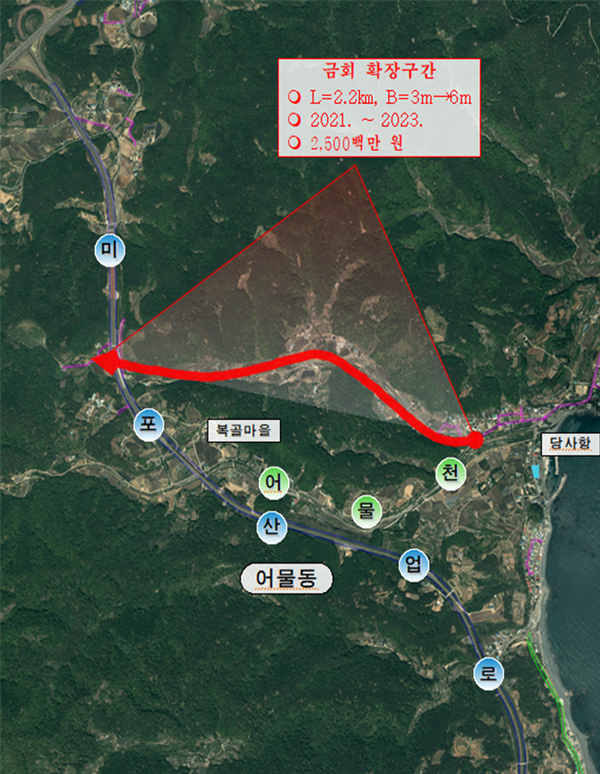

- 위 치 : 어물동 58-12번지 일원
- 사업기간 : 2021. ~ 2023.
- 사업규모 : 도로개설 L=2.2㎞, B=3m → 6m
- 사 업 비 : 2,500백만원(국 2,000 구 500)
※ 보상비 1,250 공사비 1,100 용역비 150
추진상황/계획
- 2020. 9월 : 2021년 개발제한구역 주민지원사업 확정
- 2020. 11월 : 지방재정투자사업 심사(25억)
- 2021. 4월 : 재해영향성검토, 환경영향평가, 실시설계용역 착수
- 2021. 12월 : 도시관리계획 반영 및 실시계획인가
- 2022. 3월 : 보상업무 추진
- 2023. 1월 ~ 12월 : 공사 착공 및 준공
소요재원 (단위 : 백만원)
어물동 복골마을 진입도로 확장 소요재원 표 - 재원, 총사업비, 기투자, 2022년(1회 추경까지), 2023년 이후, 비고로 구성
재 원 |
총사업비 |
기투자 |
2022년 (1회 추경까지) |
2023년 이후 |
비 고 |
계 |
2,500 |
375 |
410 (410) |
1,715 |
전액 확보 |
국비 |
2,250 |
300 |
369 (369) |
1,581 |
GB지원사업 |
시비 |
|
|
|
|
|
구비 |
250 |
75 |
41 (41) |
134 |
|
