중산동 화정마을 일원 도로 개설(중2-76호선)
필요성
- 이화ㆍ중산일반산업단지 내 산업물동량의 원활한 수송 및 지역 주민의 교통편익 제공
사업개요
- 위 치 : 중산동 404번지 일원
- 사업기간 : 2020. ~ 2024.
- 사업규모 : 도로개설 L=1,023m, B=15m
- 사 업 비 : 6,788백만원(시 6,668 구 120)
※ 보상비 4,548 설계비 120 공사비 2,120
추진상황/계획
- 2020. 4월 : 市 지방재정투자사업 심사(68억)
- 2020. 11월 : 중기지방재정계획 반영
- 2022. 12월 : 실시설계용역 추진
- 2023. 7월 ~ : 보상업무 추진 및 공사 착공
소요재원 (단위 : 백만원)
중산동 화정마을 일원 도로 개설(중2-76호선) 소요재원 표 - 재원, 총사업비, 기투자, 2022년(1회 추경까지), 2023년 이후, 비고로 구성
재 원 |
총사업비 |
기투자 |
2022년 (1회 추경까지) |
2023년 이후 |
비 고 |
계 |
6,788 |
|
120 (0) |
6,668 |
|
국비 |
|
|
|
|
|
시비 |
6,668 |
|
|
6,668 |
|
구비 |
120 |
|
120 (0) |
|
|

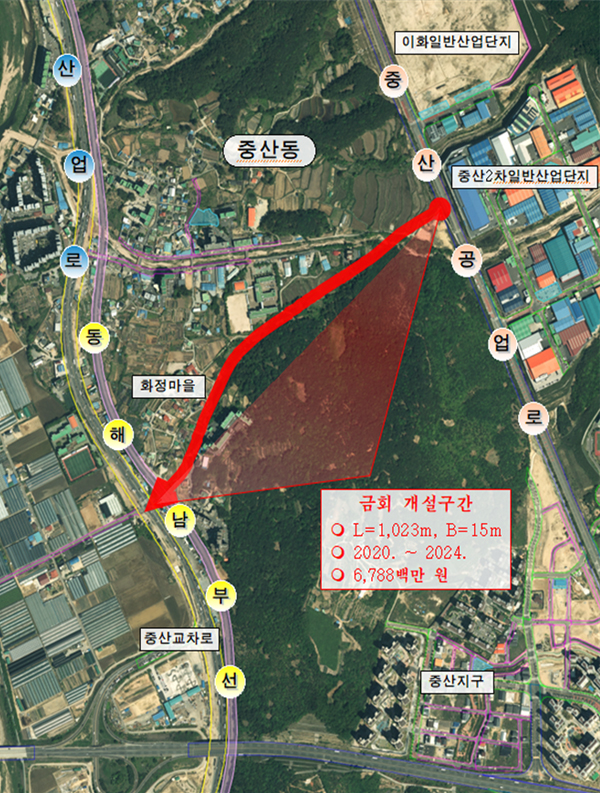

위치도 및 현장사진
