양정동 도로 개설(소3-231호선)
필요성
- 화재 등 긴급 재난상황 발생 시 대형소방차 진입이 불가능함에 따라 도로 개설로 지역주민들의 교통편익 제공 및 안전한 주거환경 조성

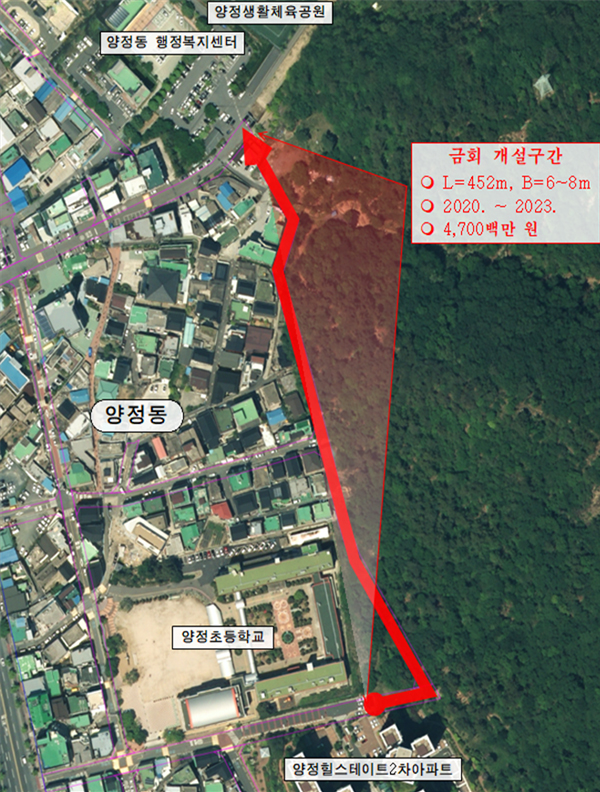

사업개요
- 위 치 : 양정동 776-4 일원
- 사업기간 : 2020. ~ 2024.
- 사업규모 : 도로개설 L=452m, B=6m ~ 8m
- 사 업 비 : 4,700백만원(구비)
※ 보상비 2,400 설계비 60 공사비 2,240
추진상황/계획
- 2019. 11월 : 지방재정투자사업 심사(30억)
- 2020. 2월 : 실시설계용역
- 2020. 6월 : 실시계획인가
- 2021. 1월 : 보상계획 열람공고
- 2022. ~ 2023. : 보상업무 추진
※ 공사 계약 전 지방재정투자사업 재심사 필요
- 2024. 1월 : 공사 착공
- 2024. 12월 : 공사 준공
소요재원 (단위 : 백만원)
양정동 도로 개설(소3-231호선) 소요재원 표 - 재원, 총사업비, 기투자, 2022년(1회 추경까지), 2023년 이후, 비고로 구성
재 원 |
총사업비 |
기투자 |
2022년 (1회 추경까지) |
2023년 이후 |
비 고 |
계 |
4,700 |
360 |
1,000 (0) |
3,340 |
|
국비 |
|
|
|
|
|
시비 |
|
|
|
|
|
구비 |
4,700 |
360 |
1,000 (0) |
3,340 |
|
