북울산역 환승센터 구축
필요성
- 북울산역 광역전철 개통(‘24.예정)에 맞춰 오토밸리로와 연계하여 일반철도, 버스, 승용차 등 북울산역 이용 교통수단간 원활한 환승체계 구축
- 울산 북부 생활권 주민들의 북울산역 이용 증가에 따라 이용자 편의성 향상
사업개요

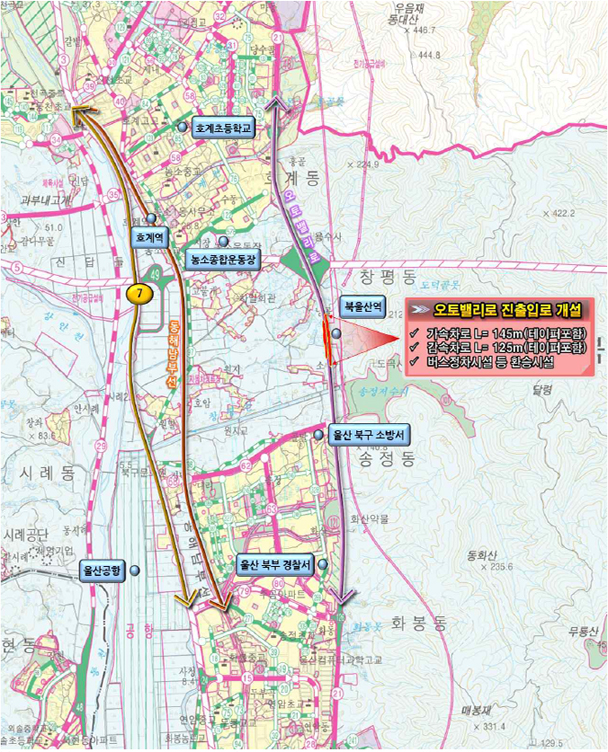

- 위 치 : 북구 창평동 산46-10번지 일원(북울산역)
- 사업내용 : 정차시설(버스 등 340m), 보행육교(40m), 진·출입로(66~88m)
- 사업기간 : 2021. ~ 2024.
- 사 업 비 : 8,326백만원(설계 40, 공사 7,529, 감리 739, 기타 18)
- 시행주체 : 울산광역시(종합건설본부)
추진상황/계획
- 2022. 4월 : 공사·보상 업무이관(광역교통정책과 → 종합건설본부)
- 2022. 12월: 공사 착공
- 2023. 8월: 교통소통대책 심의
- 2023. 9월: 진입로 통로박스 연장
- 2023. 10월: 공사용 가도 및 L형옹벽 시공(공정률: 11%)
- 2024. 10월 : 공사준공 예정
소요재원
(단위 : 백만원)
북울산역 환승센터 구축 소요재원 표 - 재원, 총사업비, 기투자, 2024년(당초예산), 2025년 이후, 비고로 구성
재 원 |
총사업비 |
기투자 |
2024년 (당초예산) |
2025년 이후 |
비 고 |
계 |
8,326 |
8,326 |
|
|
|
국비 |
2,143 |
2,143 |
|
|
|
시비 |
6,183 |
6,183 |
|
|
|
