농소 ~ 외동 국도 개설
필요성
- 국도7호선 산업로의 교통량 증가에 따른 만성적 교통혼잡 해소
- 울산, 경주 인근 산업단지 물류수송로 확보를 위한 대체도로 필요
사업개요
- 위 치 : 울산 북구 천곡동 ~ 경북 경주 외동 구어리
- 사업기간 : 2019. ~ 2028.
- 사업규모 : 도로개설 L=5.9km, B=20m(울산구간 1.4km, 4차로)
- 사 업 비 : 174,287백만원(국비)
- 시행주체 : 국토교통부(부산지방국토관리청)
추진상황/계획
- 2017. 12월 : 제5차 국도·국지도 건설 5개년(‘16.~ ‘20.) 계획 반영 및 예타면제 건의
- 2019. 1. 29. : ‘2019년 국가균형발전 프로젝트’ 예타면제 사업 선정
- 2019. 3월 ~ 8월 : 사업계획 적정성 검토 완료(KDI)
- 2019. 12월 : 제4차 국도?국지도 건설 5개년(‘16.~ ‘20.) 계획 변경 반영행
- 2019. 11월 ~ 2020. 10월 : 실시설계 용역(부산지방국토관리청)
- 2021. 4월 : 공사 착공(공정률 4.5%)
- 2021. 9월 : 도로구역 결정
- 2022. ~ 2023. : 보상 추진
- 2024. ~ 2028. : 공사 시행
소요재원
(단위 : 백만원)
농소 ~ 외동 국도 개설 소요재원 표 - 재원, 총사업비, 기투자, 2024년(확보예산), 2025년 이후, 비고로 구성
재 원 |
총사업비 |
기투자 |
2024년 (확보예산) |
2025년 이후 |
비 고 |
계 |
174,287 |
67,657 |
19,269 |
87,361 |
|
국비 |
174,287 |
67,657 |
19,269 |
87,361 |
|

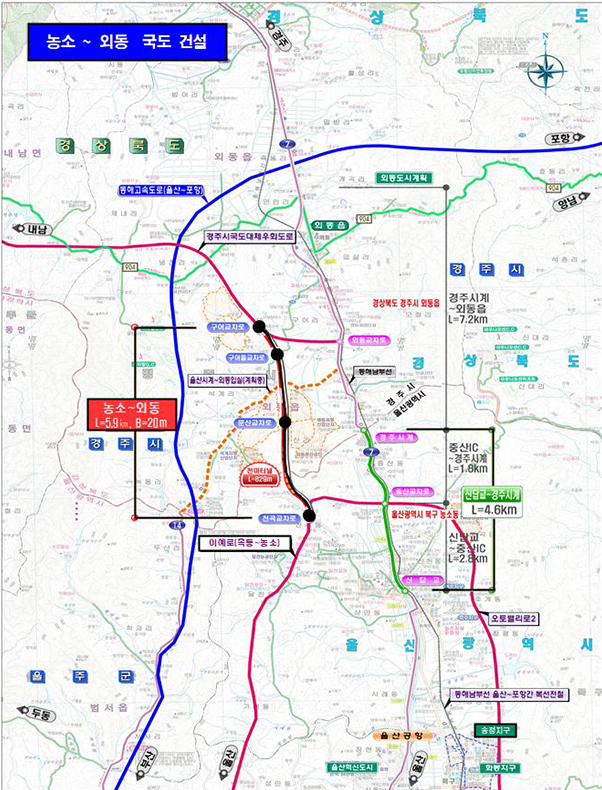

위치도 및 현장사진
